去年帮老家一个做分包的朋友擦屁股。他接了个园区绿化的小工程,图便宜找熟人买了建工险,结果塔吊转场的时候翻了,砸坏了园区停的三辆私家车,还伤了一个路过的管理员。
找保险公司理赔,人家一句话给打回来:你买的是建工意外险,只保自己的施工工人,第三方人身财产损失,不在保障范围内。
最后朋友自己掏了七十六万,半年的利润直接亏空。
很多干工程的朋友,买建工险就像盲买彩票。问他买的啥,只说我买了建工险了,万事大吉。
真出事了才发现,买错了。
别瞎买:建工险不是一张万能保单
很多人搞不清,建工险其实是个统称,不是一个单独的险种。
市面上最常见的是两类,大多数人买的是建筑工程施工人员团体意外伤害保险,说白了就是给工地上干活的人买的集体意外险,工人摔了残了身故,按约定赔给工人或者家属。

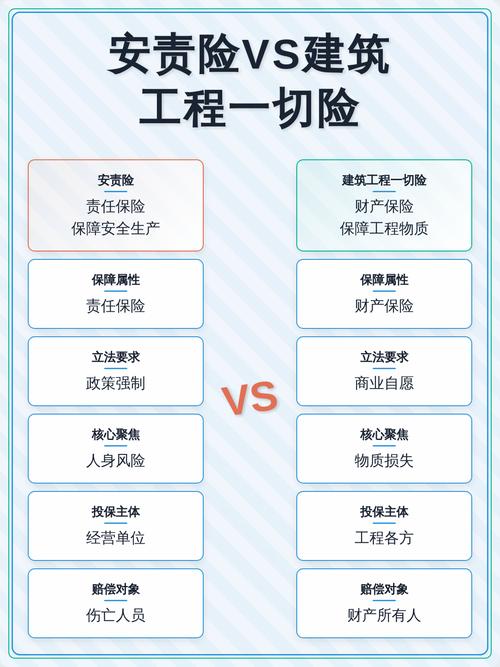

另一类是建筑工程一切险,保的是工程本身,还有施工过程中对第三方造成的人身财产损失。比如我朋友遇到的塔吊砸车伤人,就归这个赔。如果台风把在建的楼吹塌了,工程本身的重建损失也能赔。
至于不保什么?说个最常见的,设计错误导致的工程损坏,绝大多数建工险都不赔。还有故意违规、偷工减料造成的事故,肯定不赔。比如前两年碰见过一个,承包方为了省钱,把设计要求的钢筋换成小一号的,浇完的梁断了,整个损失上百万,保险公司直接拒赔,一分不出。

我见过的建工险坑,一个比一个疼
说实话,干工程的赚钱都不容易,交了保费还得不到赔偿,这事比没买还窝心。我见过太多踩坑的,说几个最常见的。
第一个坑,就是图便宜按人数记名投保。很多小工程老板,算下来按人数买比按造价买便宜小一半,觉得划算。可工地哪是固定那几个人?今天来个新木工,明天走个老钢筋工,流动性大到你记不过来。真赶上新工人刚进场三天摔了,名字没来得及录入保单,保险公司直接拒赔,老板只能自己兜着。
第二个坑,工期卡太死,忘了延期。十个工地九个拖,谁都不能保证按合同工期完工。我之前碰见过一个市政项目,因为拆迁拖了八个月,买建工险的时候刚好卡着合同工期买,结果拖工期的时候出了脚手架坍塌事故,保险公司说保单已经到期了,不赔。老板找谁说理去?
第三个坑,为了省保费低报工程造价。按造价投保的话,保费是按工程造价比例算的,有人故意报低个两三千万,保费少交小十万,看着赚了。真出事了,保险公司会按你申报造价和实际造价的比例赔,比如实际一个亿你报五千万,赔的时候只给你一半,亏的还是自己。
不过话说回来,坑再多,都是因为没搞清楚自己的需求,不是保险公司故意坑人。

买对建工险,其实没那么复杂

不是什么工程都要买最贵的,先搞清楚自己要什么。
如果你只是总包要求必须有,主要就是给工人保意外,那买建工意外险就够,满足资质要求也不贵。如果你做的是大项目,周围有居民区或者路人多,怕出事伤到外人弄坏别人东西,那一定要加买工程一切险,或者直接买带第三方责任的版本。
只要你是干工程的,不管是总包分包,还是个人接了小活,新建改建修缮,都需要。别觉得小工程不会出事,摔一个工人就是几十万,小老板根本扛不住。
说几个投保和理赔的实在提醒,记下来:
第一,工人流动大的项目,尽量选不记名投保,按工程造价或者建筑面积算保费,只要是在工地上干活的工人出事都赔,不用一个个录名字,省了好多麻烦,真的差不了几个钱。

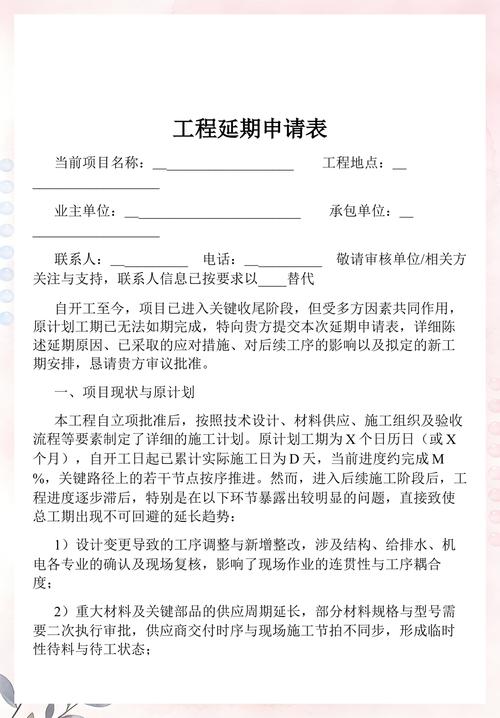

第二,买工期的时候,多留两三个月的余量,别死死卡着合同工期。真提前完工了,不少公司能退剩余工期的保费,要是拖工期了,提前做个批改延期,花不了多少钱,总比出事拒赔强。
第三,出事第一时间报案,别想着私了瞒报。大多数条款都要求48小时内报案,你瞒个三五天,现场破坏了,事故原因查不清,保险公司大概率拒赔,犯不上。
第四,所有材料都留好,施工日志、工人出工记录、工资条、现场照片,别乱堆找不到,核赔的时候这些都是关键证据。
说实话,干工程的,哪一天不是提着心过日子?天灾人祸谁都料不到,买建工险就是买个兜底的保障。别抱着侥幸心理,也别乱买一气交冤枉钱。搞清楚自己要保啥,避开常见的坑,比啥都强。
